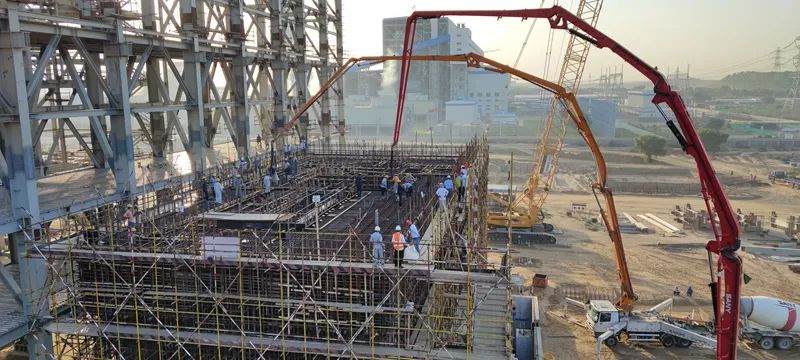

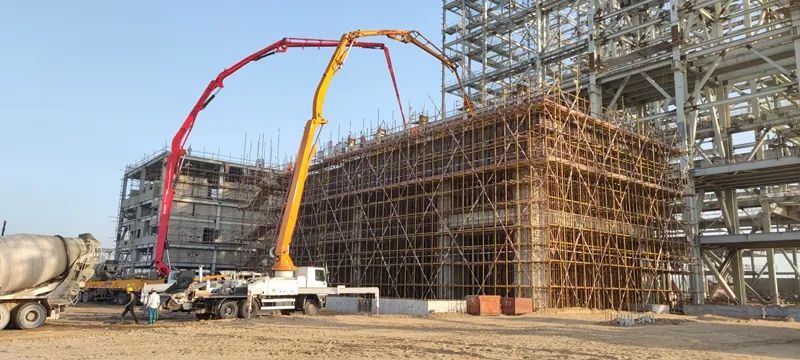

此次完成浇筑的汽轮发电机基础结构设计复杂,为现浇钢筋混凝土框架结构,大梁最高处12.60m,混凝土浇筑最厚处达7.20m,钢筋密度大,预埋件多且定位要求精度高。第三事业部克服原材料供应紧张、物资设备匮乏,新冠疫情封锁等困难,科学组织,精心安排。事业部制定了大体积混凝土施工专项方案、后续养护措施和应急预案,并就人员分工、工器具配备、混凝土供应、技术交底、质量控制、安全措施、应急电源、后勤保障等各个方面进行严密的部署安排。项目特别要求专职安全员、质量技术人员全程现场旁站监督指导,确保严格按照施工专项方案进行浇筑。

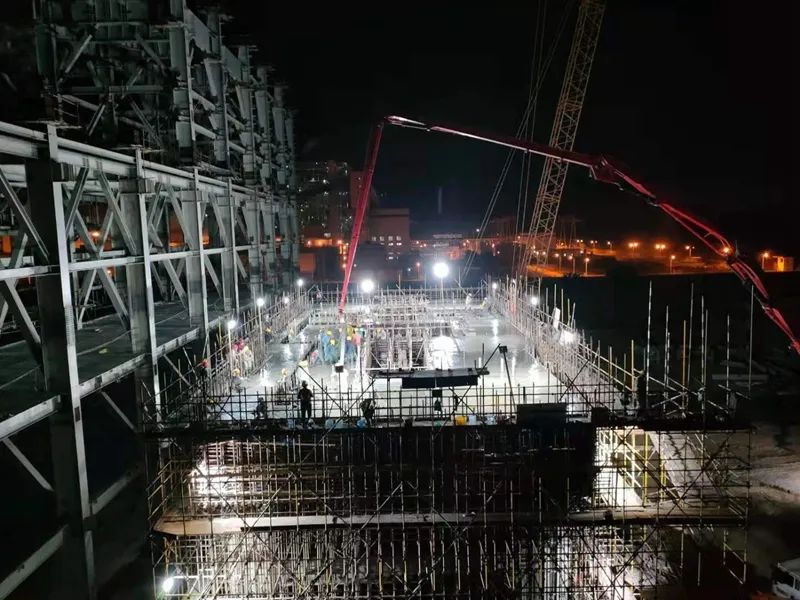

施工过程中,项目共计投入搅拌站3套、天泵3台、罐车7台。事业部主要领导均赴现场旁站指导。经过中巴两国员工近20小时连续鏖战,最终高质量高标准圆满完成浇筑任务。第三事业部总经理朱宏表示,当前新冠疫情防控态势严峻,此次汽机基础运转层浇筑施工现场组织合理,后勤保障到位,充分展现了川铁公司的技术能力和组织能力,浇筑任务的完成不仅抢回部分滞后工期,也为后续钢结构施工赢得宝贵时间。第三事业部将以年度目标任务为指引,进一步做好生产经营、疫情防控、区域安保等工作,展现川铁公司优质的履约能力和良好的企业形象。
